第一节 锚碇施工
第一节 锚碇施工
[A5-4.2]锚碇施工包括锚碇体施工和主缆锚固体系施工。锚碇体施工又分为重力式锚碇施工和隧道式锚碇施工。
[A5-4.3]重力式锚碇一般为大体积混凝土浇筑施工,必须注意解决混凝土的水化热及分块浇筑的施工问题。水化热引起体积变形和变形不均,从而产生温度应力及收缩应力,导致混凝土开裂,影响混凝土质量。因此,在施工中可采取以下技术措施:
(1)注意混凝土配合比的设计与施工。在保证强度的前提下,采用低水化热水泥,满足泵送混凝土的和易性与可泵性,尽量降低水化热等措施,使配合比设计合理,施工可行。
(2)降低混凝土浇筑入仓温度的措施。国内外常用的措施有预冷和管道水冷却等。预冷方法有利用冷却拌和水、加入小块碎冰、液化气体等降温;冷却混凝土的制造又分为对冷却骨料的制造,冷却骨料的储藏,以及冷却混凝土的出厂等。对于已灌注锚碇基础及锚块的混凝土,为了降低其温度,还可用管道循环水冷却来降温。
(3)外保温内降温的施工养护措施。大体积混凝土浇筑及养生的施工阶段,混凝土开裂的主要影响因素为内外温差过大。为了避免开裂现象发生,就必须对混凝土采取外部保温内部散降热,加强洒水养护的措施。如在所浇筑的每层混凝土中布置散热冷却水管道,通过冷却循环水将混凝土内部大量的热量带走。在混凝土外表面则釆用覆盖麻袋等保温措施。
(4)对温度进行监控。为了便于了解混凝土内温度增长和变化情况,施工中应进行全过程的混凝土测温控制。这样有利于确定每层混凝土的浇筑时间和通水冷却等养生方法。分块浇筑主要是为解决混凝土供料振捣施工以及散热等问题,应结合锚体结构特点将锚体混凝土分块分层施工,一般最大层厚不超过4.0m。
[A5-4.4]隧道式锚碇是利用岩体强度对混凝土锚体形成嵌固作用,达到锚固缆索拉力的目的,因而岩体强度和完整性是保障锚碇锚固缆索拉力的关键。为此在施工中应采取以下措施:
(1)施工前做好防水、排水措施,并对岩体裂隙进行必要的处理。
(2)在岩体开挖过程中应注意爆破的药量,尽量保护岩石的整体性,使隧洞围岩坚固可靠。
(3)采取合理的支护体系对隧洞围岩进行防护。
(4)在混凝土中应掺入微膨胀剂,防止混凝土收缩与洞顶基岩分离。
(5)锚体大体积混凝土施工技术要求与重力式锚碇基本相同。

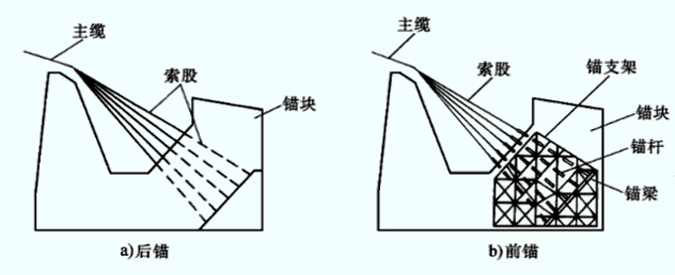

[A5-4.5]悬索桥主缆在锚块中的锚固位置可分为后锚式和前锚式。后锚式即将索股直接穿过锚块,锚固于锚块后端[图5-4-1a)];前锚式是索股锚头在锚块前锚固,通过锚固系统将主缆拉力作用到锚体[图5-4-1b)]。前锚式因具有主缆锚固容易、检修保养方便等优点而广泛运用于大跨径悬索桥中。

图5-4-1 主缆锚固系统
[A5-4.6]对于前锚式锚固系统,锚梁、锚杆采用工厂制造,现场拼装锚支架、后锚梁、锚杆、前锚梁等,安装中锚梁托架要有足够的刚度,避免支架变形影响锚杆位置的精度;锚杆在施工中应精确定位。锚杆、锚梁为永久性受力构件,制作时必须严格按设计要求进行除锈、表面涂装和焊接件的超声波探伤等工作。
